images
images

मर्स्याङ्दी–काठमाडौं प्रसारण लाइन निर्माण सम्पन्न, बिहीबारदेखि संचालनमा


  • 482
    SHARES
  • २०७९ आषाढ ३ गते शुक्रबार

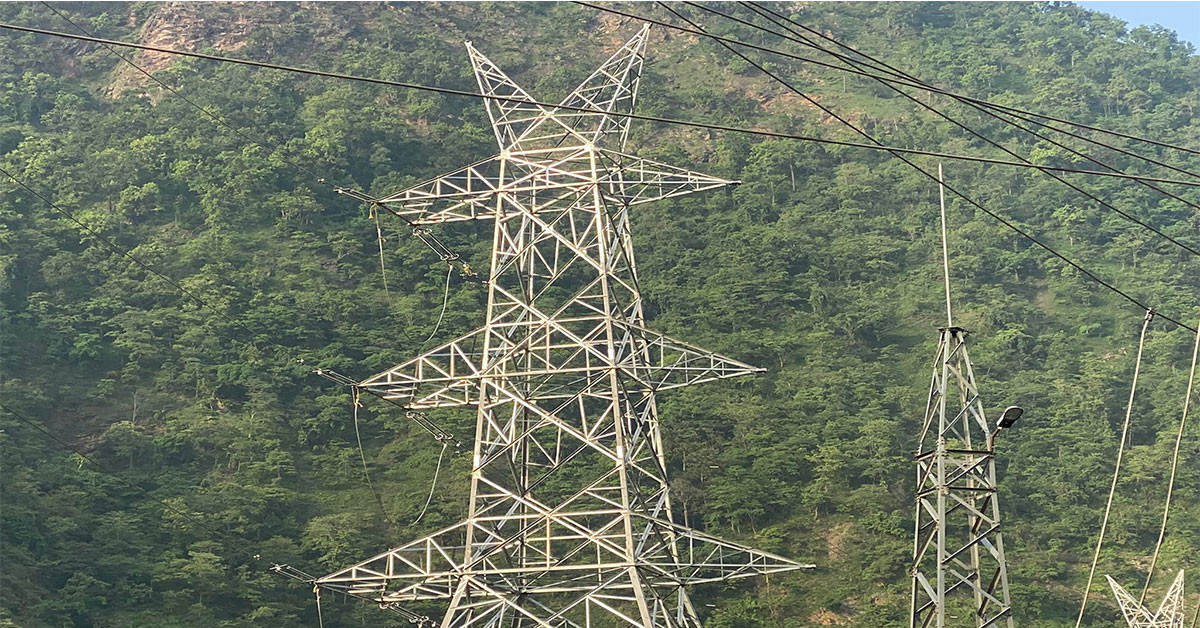

    मर्स्याङ्दी–काठमाडौं प्रसारण लाइन निर्माण सम्पन्न, बिहीबारदेखि संचालनमा

    काठमाडौं ।  मर्स्याङ्दी नदी जलाधार क्षेत्रका जलविद्युत् आयोजनाको विद्युत काठमाडौ उपत्यकामा ल्याउन निर्माण गरिएको मर्स्याङ्दी–काठमाडौं २२० केभी डबल सर्किट प्रसारण लाइन निर्माण सम्पन्न भएको छ ।

    तनहुँको आँबुखैरनी गाउँपालिकाको मार्कीचोकबाट काठमाडौंको मातातीर्थसम्मको ८२ किलोमिटर प्रसारण लाइनलाई बिहीबारबाट १३२ केभीमा विद्युत प्रवाह (चार्ज) गरी सञ्चालनमा ल्याइएको हो । प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले लाइन निर्माण सम्पन्न भएसँगै  काठमाडौं उपत्यकामा थप विद्युत प्रवाहका लागि विश्वसनीय  प्रसारण सञ्जाल तयार भएको बताए ।

    ‘हाल चालू रहेको मस्र्याङ्दी–स्यूचाटार १ सय ३२ केभी सिंगल सर्किट मात्रै थियो जुन लाइनबाट करिब एक सय मेगावाटभन्दा बढी विद्युत प्रवाह हुन सक्दैन थियो, मस्र्याङ्दी–काठमाडौलाई तत्कालका लागि १ सय ३२ केभीमा सञ्चालममा ल्याएससँगै अब थप करिब २ सय मेगावाटसम्म विद्युत काठमाडौं उपत्यकामा प्रवाह हुन सक्छ’, कार्यकारी निर्देशक घिसिङले भने ।

    ‘भरतपुर–हेटौंडा १३२ केभी सिंगल सर्किट मात्रै भएकोले त्यहाँ पनि विद्युत प्रवाहका लागि समस्या थियो, कुलेखानी नचलेको बेला मस्र्याङ्दी–काठमाडौं प्रसारण लाइनमार्फत विद्युतलाई काठमाडौं हुँदै हेटौंडातर्फ र हेटौंडाबाट काठमाडौंतर्फ थप विद्युत प्रवाह गराउन सकिन्छ, यो लाइन काठमाडौं उपत्यकामा विद्युत प्रवाहका लागि लाइफ लाइन हो ।’

    मस्र्याङदी–काठमाडौं प्रसारण लाइन निर्माणका लागि भारतीय कम्पनी टाटा प्रोजेक्ट सँग १६ असार २०७३ मा १ करोड ३ लाख अमेरिकी डलर र ७६ करोड ६३ लाख रुपैयाँमा ठेक्का सम्झौता भएको थियो । आयोजना निर्माण भदौ २०७३  सुरु भएको थियो । तनहुँ, गोरखा, चितवन,धादिङ र काठमाडौं जिल्लामा पर्ने प्रसारण लाइनमा २ सय ३३ टावर रहेका छन् । प्रसारण लाइनको परामर्शदाता सेवा पावर ग्रिड कर्पोरेसन अफ इन्डिया र नेपालको जेड कन्सल्टले दिएका थिए ।

    प्रसारण लाइनको रुटको विभिन्न ठाउँमा स्थानीयको अवरोधका कारण निर्माणमा केही ढिलाइ भएको हो । सबैभन्दा बढी समय धादिङको सिद्धलेक गाउँपालिका–७ स्थिति पिपलटारमा स्थानीयको अवरोध हुँदा निर्माण प्रभावित भएको आयोजना प्रमुख लक्ष्मण फुँयालले बताए ।

    आयोजना अन्तर्गत काठमाडौंको मातातीर्थ र तनहुँको मार्किचोकमा २२०/१३२/३३ केभी, ३२० एमभीए क्षमताको सबस्टेसनहरु निर्माणाधीन छन् । सबस्टेसनहरुको निर्माण सम्पन्न भएपछि प्रसारण लाइन २ सय २० केभीमा सञ्चालनमा ल्याइने छ । नेपाल सरकारको लगानी र नर्वे सरकार तथा एसियाली विकास बैंकको सहुलितपूर्ण ऋणमा आयोजना निर्माण गरिएको हो ।


    images

    Logo
